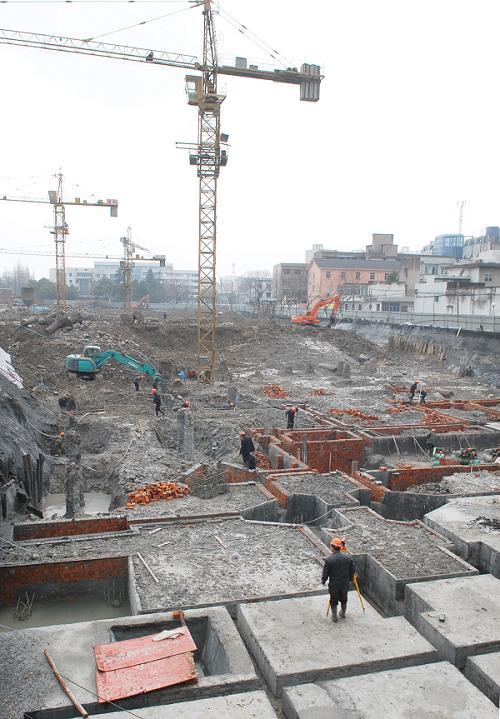

在基础施工时,选择施工方法需综合多方面因素。
首先要考虑地质条件。如果是土质较为坚实稳定的地层,可能适合采用明挖法,直接开挖后进行基础浇筑。若地质松软,可能需要先进行地基加固处理,如采用换填法、强夯法等,然后再开展基础施工,或者采用桩基础施工方法,如灌注桩或预制桩,以确保基础的稳固性。
其次,建筑物的类型和规模也对施工方法有影响。对于大型高层建筑物,筏板基础或箱型基础结合桩基础的施工方法较为常见,能提供足够的承载能力和稳定性。而小型建筑物在地质条件允许下可采用条形基础或独立基础的常规施工方法。
再者,施工环境不容忽视。若场地狭窄,大型机械设备难以施展,则需选择相对灵活的小型设备配合的施工方法。同时,还要考虑施工安全、成本、工期等要求,权衡不同施工方法的利弊,最终确定最适宜的基础施工方法。
大部分施工方案是在参考类似工程的施工经验,查阅施工手册、规范、标准的基础上形成的,所以提出施工方案也叫选择施工方法。施工方法的选择往往以检验批为基础逐项提出。
单位工程施工组织设计中,分部分项工程的施工方法往往对整个工程的进度、工程质量、施工成本等起着重要的作用, 所以应特别予以重视。
以下就常规基础分部分项工程的常见施工方法选择进行说明。

一、土方工程施工方法的选择
1、开挖方法的选择
(1)人工挖土:适用于开挖工程量不大的情况
(2)机械挖土:

▶ 正铲挖掘机:停机面以下挖土
▶ 反铲挖掘机:停机面以上挖土
▶拉铲挖掘机:大面积场地平整
▶ 抓铲挖掘机:水下挖土
根据土方工程量计算挖掘机、运输车型号和数量
2、支护方法的选择
(1)自然放坡:挖土深度不大,土质较好,有放坡工作面
(2)土钉墙:开挖深度12米内,基坑安全等级二、三级
(3)逆作拱墙:开挖深度12米内,有形成拱的工作面,基坑安全等级二、三级,土质非淤泥土。
(4)水泥土墙:基坑深度6米内,基坑安全等级二、三级。
(5)排桩或地下连续墙:基坑安全等级一、二、三级。
根据《建筑基坑支护技术规程》设计计算定方案
3、 降排水方法的选择
(1)积水明排:设置集水井、排水沟,抽出地下水;
(2)降水:分为管井降水、真空井点降水和喷射井点降水;
(3)截水:一般与降水配合使用,确保周边地下水位不受影响;
(4)回灌:一般与降水配合使用,确保周边地下水位不受影响;
根据当地的地下水水位高低及《建筑基坑支护技术规程》确定方案。
