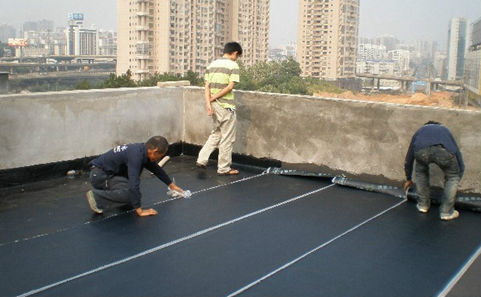

《现代农村二层别墅平顶找平层施工的注意问题》
在现代农村二层别墅平顶的找平层施工中,有诸多需要注意的要点。首先是基层处理,要确保基层坚实、平整且干净,对基层上的杂物、灰尘等必须彻底清理,若有松散部位需提前加固处理,这是保证找平层牢固附着的基础。
材料方面,水泥砂浆的配比要严格控制,水泥与砂的比例应符合设计要求,以保证找平层的强度和耐久性。同时,要选用质量合格的原材料,水泥的标号、砂的细度模数等都要达标。
施工过程中,摊铺厚度需均匀一致,一般不宜过厚或过薄。太厚容易导致干缩裂缝,太薄则可能无法有效找平。施工人员要用刮杠等工具进行细致的刮平操作,保证表面平整度。
另外,要注意找平层的养护,在施工完成后及时进行保湿养护,避免过早失水产生裂缝,养护时间应满足相关要求,确保找平层质量,为别墅平顶后续的装修等工作奠定良好基础。
在现代风格的农村二层别墅设计中,大部分都采用的是平顶设计,而既然是平顶,那么在屋顶找平层施工的时候,就要注意以下这些问题了,不然做出来的屋顶就可能无法正常排水。

现代农村二层别墅平顶的找平层施工要注意哪些问题?
屋面找平层较容易出现找坡不准,排水不畅的问题。
现象:找平层施工后,在屋面上发生局部积水现象,尤其在天沟、檐口和水落口周围,下雨后积水不能及时排出。
原因分析:排水坡度不符合设计要求;水落管内径过小,屋面垃圾、落叶等杂物未及时清理。

现代农村二层别墅平顶的找平层施工如何把好质量关?
(1)平屋面宜由结构找坡,其坡度宜为3%;当采用材料找坡时,宜为2%。
(2)天沟、檐沟的纵向坡度不应小于1%;沟底水落差不得超过200mm;水落管内径不应小于75mm;1根水落管的屋面最大汇水面积宜小于200m2。
(3)屋面找平层施工时,应严格按设计坡度拉线,并在相应位置上设基准点(冲筋)。
(4)屋面找平层施工完成后,对屋面坡度、平整度应及时组织验收。必要时可在雨后检查是否积水。
(5)在防水层施工前,应将屋面垃圾与落叶等杂物清扫干净。
结语:找平层的施工最重要的还是坡度的问题,因为在平顶别墅设计中,如果屋面坡度不够的话,那么很可能就会在屋顶产生积水。所以在施工的时候,找平层一定要把好质量关!
