        1 工程概况

        本工程为山西某体育中心训练基地运动员训练A馆工程,本工程总建筑面积为24 000 m2,整个建筑东高西低,东侧建筑高度:29. 95 m,西侧高度为15. 7 m,地上4层,层高4. 5 m。结构形式:主体结构为钢筋混凝土框架结构,屋顶为钢结构。其中拳击馆、武术套路馆、武术散打馆采用了密肋梁。(参考《建筑中文网》

        高支模密肋梁有三块,支撑高度均为10. 45 m,第一块⑩轴~○18轴与(轴~(轴;第二块⑤轴~⑧轴与(轴~(轴;第三块○20轴~○23轴与(轴~(轴。设计图纸中⑩轴~○18轴与(轴~(轴中板厚度为120 mm,主梁界面尺寸为400 mm×1 500 mm,次梁为150 mm×1 200 mm,密肋梁间距最小处仅有800 mm,本文取第一块为例进行介绍。

        本工程应用密肋梁,空间跨度大、支撑高度高,施工稳定性不易控制;肋梁截面宽度窄,钢筋密度大,混凝土不易振捣密实,混凝土外观质量不易保证;密肋梁间距过小,模板支设难度大,梁顺直度不易保证。

        为确保支模的稳定与安全,钢筋混凝土质量内实外美,本文结合工程实例对密肋梁的施工技术作简要阐述。

        2 施工方案

        密肋梁板支撑采用搭设满堂脚手架,横杆间距为1 500 mm。支架四边布满竖向剪刀撑,中间每隔四排支架立杆设一道水平剪刀撑,由底到顶连续设置,剪刀撑跨越主杆的根数不超过6根,每道剪刀撑宽度不小于4跨,且不小于6 m,与地面夹角45°。水平剪刀撑:支架四边与中间每隔4排立杆从顶层开始向下每隔2步设置一道水平剪刀撑。设置时,有剪刀撑斜杆的框格数量大于框格总数的1/3。脚手架主杆用连墙件与建筑物可靠连接。连墙件间距布置为:靠近主节点设置,偏离主节点的距离300mm,采用菱形布置,三步三跨搭设。

        密肋梁板模板采用12 mm厚覆膜竹胶板,沿梁跨度垂直方向满铺100 mm×100 mm方木间距500 mm交错搭接来代替传统的短钢管。搭设梁底次龙骨两道50 mm×100 mm,间距50 mm,用圆钉固定于底层方木上加固。并在梁底模板一侧和满铺方木搭接处布设一道通长方木。

        梁、板混凝土采用同时浇筑,采用“赶浆法”,分三遍将梁浇筑完毕,当达到板底位置时再与板的混凝土一起浇筑,为保证振捣密实采用30振捣棒。

        3 高支模模板支撑搭设参数

        由于模板支撑高度达到了10. 45 m,我们进行了方案设计,编制专项施工方案,设计时选定扣件式钢管脚手架为模板支撑体系,通过验算确定模板主次龙骨间距以及脚手架搭设参数。然后验算模板支撑体系的强度、刚度、稳定性。

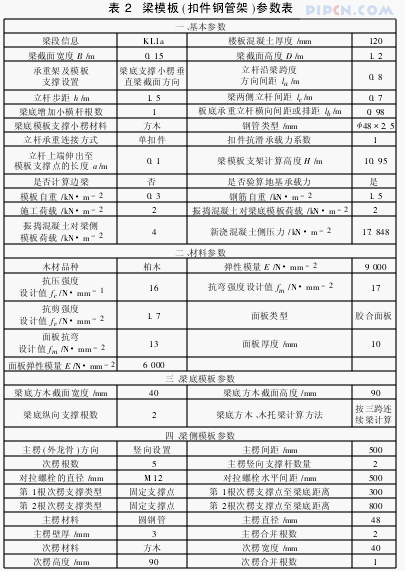

        该方案经当地专家组的评审通过后实施,具体模板支撑搭设参数如表1,表2所示。

        4 施工工艺

        4.1 施工工艺流程

        基层处理→高支模脚手架搭设→梁底模板→梁钢筋绑扎→梁侧模板拼装→模板调整验收→混凝土浇筑→混凝土保养,达到规范要求的强度等级→模板拆除→拆除脚手架。

        4.2 施工工艺

        4.2.1 基层处理

        首层地面设计标高为±0. 000,地基基础土方回填整平后的场地标高在-2. 000 m,采用轧路机填方压实,保证回填土压实系数在0. 94以上,以达到地基承载力要求。

        4.2.2 高支模脚手架搭设

        搭设脚手架前,首层为土壤地面应平整夯实并在钢管脚手架支撑下满铺通长脚手板(宽300 mm,厚度50 mm)。

        脚手架搭设要一次成型,不得后补杆件。

        高支模脚手架搭设完成后应定期观测其整体稳定性及沉降。

        4.2.3 安装梁底模板

        由于密肋梁间距最小处仅为800 mm,为了保证密肋梁模板施工的整体性,在高支模脚手架上沿梁跨度垂直方向满铺100 mm×100 mm方木,间距500 mm交错搭接来代替传统的短钢管。在主梁混凝土上弹出梁的轴线及水平线,并复核。搭设梁底次龙骨两道50 mm×100 mm,间距50 mm,用圆钉固定于底层方木上加固,并在梁底模板一侧和满铺方木搭接处布设一道通长方木。拉线安装梁底模板,控制好梁底的起拱高度,根据实际情况起拱1‰~3‰。梁底模板经过验收无误后,用圆钉将其固定于底层满铺方木上。同时在梁底模板上留清扫口,由于密肋梁高度高,杂物进入后不好清理,于是在梁底留清扫口,打灰时进行封堵。

        4.2.4 梁钢筋绑扎

        在底模板上面画出箍筋间距,摆放箍筋。

        先穿主梁的下部纵向受力钢筋及弯起钢筋,将箍筋按已画好的间距逐个分开;放主梁的架立筋;隔一定间距将架立筋与箍筋绑扎牢固;调整箍筋间距使间距符合设计要求,绑架立筋,再绑主筋,主次梁同时配合进行。

        4.2.5 梁侧模板安装

        在底模上绑扎钢筋,经验收合格后,清除杂物,安装梁侧模板。侧模安装时沿梁高每300 mm设置龙骨,将两侧模板分别用2根2 m钢管,设置上中下对拉螺栓3道加以固定。梁侧模板上口要拉线找直。复核梁模板的截面尺寸,与旁边小横杆和相邻梁柱模板连接固定。将梁模板内杂物从清扫口清理出去,清理干净,检查合格后办预检。

        4.2.6 混凝土浇筑

        施工时梁、板采用同时浇筑,浇筑方法应由一端开始用“赶浆法”,即先浇筑梁,由于梁截面高度在1 200 mm~1 500 mm之间,在密肋梁浇筑时分层浇筑成阶梯形,三遍将梁浇筑完毕,当达到板底位置时再与板的混凝土一起浇筑,采用30振捣棒进行振捣,浇筑与振捣必须紧密配合,保证混凝土浇筑质量。混凝土浇筑完毕后,应在12 h内用草袋、塑料薄膜覆盖,养护时间不小于7 d。

        4.2.7 模板拆除

        当混凝土强度达到100%时拆除模板。先拆除梁侧模板上的对拉螺栓和钢管,轻撬梁侧模板,使之与混凝土表面脱离。下调支柱顶拖螺杆后,轻撬模板下的龙骨,使龙骨与模板分离。

        4.2.8 脚手架拆除

        拆除作业由上而下逐层进行,连墙件随脚手架逐层拆除,严禁先将连墙件整层或数层拆除后再拆脚手架,分段拆除高度不应大于2步。当脚手架拆至下部最后一根立杆的高度时,应先在适当位置搭设临时抛撑加固后,再拆除连墙件。

        5 结语

        通过对方案的优化及施工过程的严格控制,确保了支模的稳定与安全,密肋梁质量达到了规范设计要求,拆模后密肋梁的外观效果得到了业主和监理单位的一致好评,为以后类似的结构体系施工总结了施工经验。

        参考文献:

        [1] 王晓娟.有粘结预应力结构梁施工方法应用与研究[J].山西建筑, 2009, 35(11): 168-169. 来源: 《建筑中文网》.

原文网址:http://www.pipcn.com/research/201110/15063.htm

相关内容

热门资讯

如何放心消费?四川资阳在端午节... 封面新闻记者 陈远扬 端午节即将到来,为进一步优化消费环境、提振消费信心,6月16日至17日,202...
玩《三国志9》,新手如何对付山... 很多年前,第一次玩《三国志9》的时候,好像直接玩的就是威力加强版。当时碰到一个选势力问题,选中间区域...
西安奥体“学霸盘”置业指南:高... 在2026年的西安楼市,改善型置业的逻辑已发生深刻变化。家长们不再单纯追逐老牌名校的“光环”,而是更...
原创 莫... 作者:香克斯 在莫言的《晚熟的人》里,有这样一番深刻的洞察:“本性善良的人都晚熟,并且是被劣人催熟的...
科技牛市看芯片底座,如何借道E... 抓科技主线,先看芯片产业。 作者 | 破浪 编辑 | 小白 科技牛市看什么?风云君认为,不能只看短...
特朗普再发威胁:如果我不满意,... 中新网6月16日电 据卡塔尔半岛电视台报道,当地时间17日,美国总统特朗普表示,同伊朗的谅解备忘录不...
原创 不... 本届世界杯上,新西兰让人眼前一亮。不仅仅是因为他们逼平了伊朗队,而是进球的球员just是华裔,为他传...
已有美图秀秀,美图为何还要发布... 在6月17日举办的2026美图影像节上,围绕用户在AI修图过程中面临的审美表达困难、批量修图效率低、...
