发泡陶瓷隔墙板施工工艺流程丰富多样。首先是施工前的准备工作,包括测量放线,根据设计要求精准确定隔墙板的安装位置,同时要对施工现场进行清理,确保安装环境平整、干燥。接下来是材料的搬运与检查,确保发泡陶瓷隔墙板无破损、尺寸符合要求。
在安装过程中,先进行基层处理,保证基层平整、坚实,然后涂抹专用粘结剂。将隔墙板按照放线位置准确就位,并进行临时固定,利用靠尺等工具保证其垂直和平整度。板与板之间的缝隙要均匀一致,之后对缝隙进行处理,一般采用填充材料密封。安装完毕后还要进行表面的修整,若有需要则进行打磨等操作,使表面光滑。最后进行验收,检查隔墙板的安装牢固程度、平整度等各项指标是否符合要求。这一整套工艺流程严谨有序,保证了发泡陶瓷隔墙板施工的质量和效果。
上次我们通过《发泡陶瓷是什么?看了这篇文章你就知道了!》已经对发泡陶瓷有了基本的了解,它的优点很多,应用种类也很多,施工方式更是多种多样,今天我们就来说说发泡陶瓷隔墙板的施工工艺流程。
1、施工技术准备

墙板施工前应编制墙板排版图,确定具体施工方案。墙板安装前应对施工人员进行培训和技术交底,安装人员应熟悉施工图及相关的技术文件;
2、施工准备

• 主要施工工具:水平仪、搅拌器、冲击钻、卷尺、墨斗放线器、直靠尺、切割机、撬杆;

• 施工辅料:木楔、U形卡件、粘接剂、膨胀螺栓、射钉、密封胶、管卡;
3、基层处理

▲基层处理

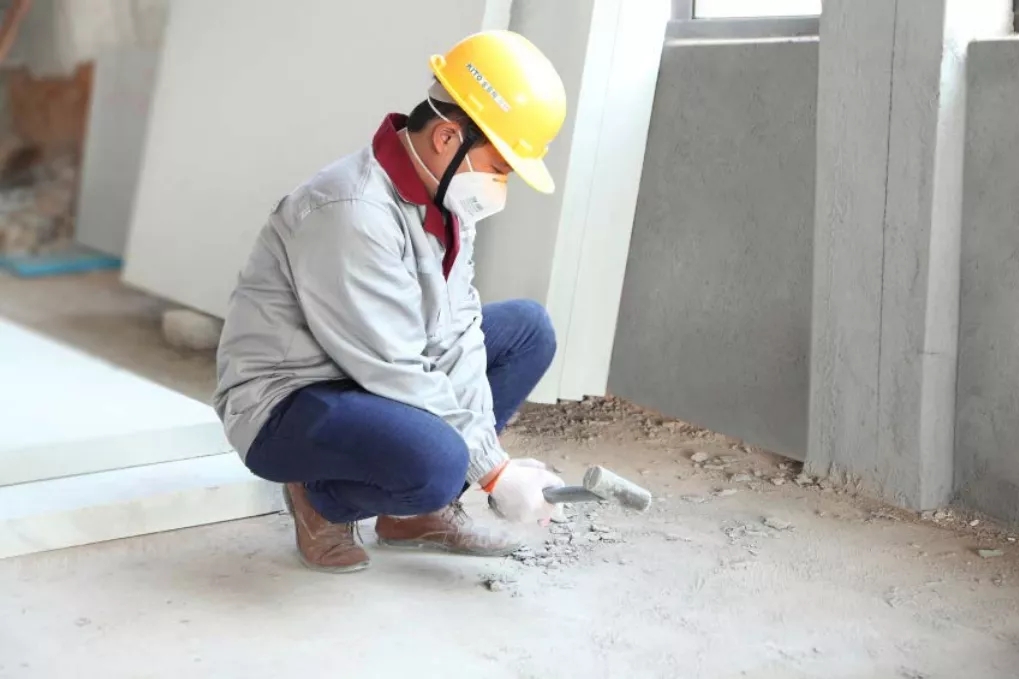

墙板施工前应先对安装位置的基层进行处理,凿平基层表面的突出物、浮灰等,确保干净平整,如基层表面比较光滑,则应进行凿毛处理;
4、弹线定位

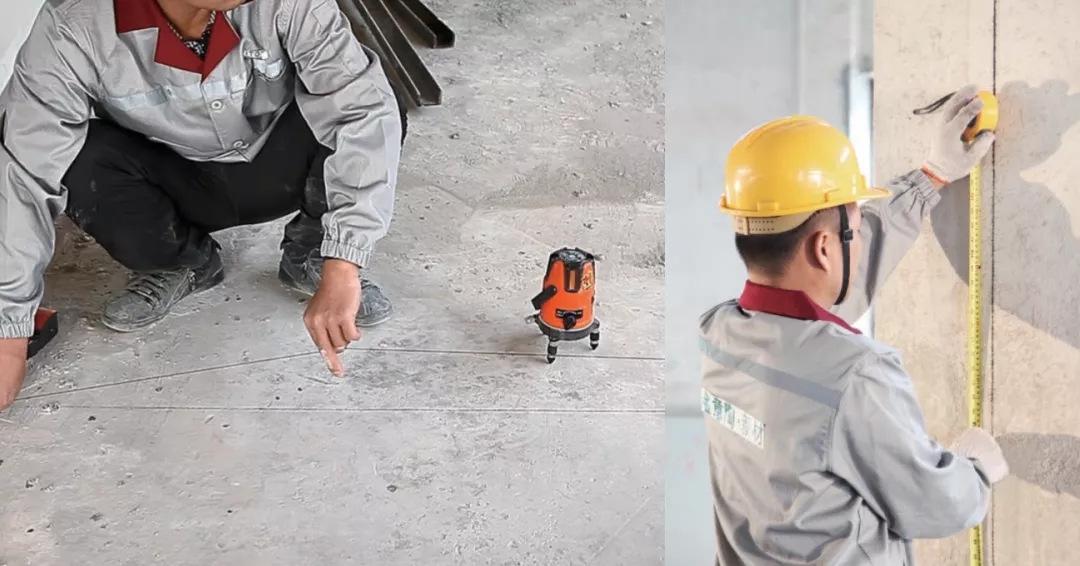

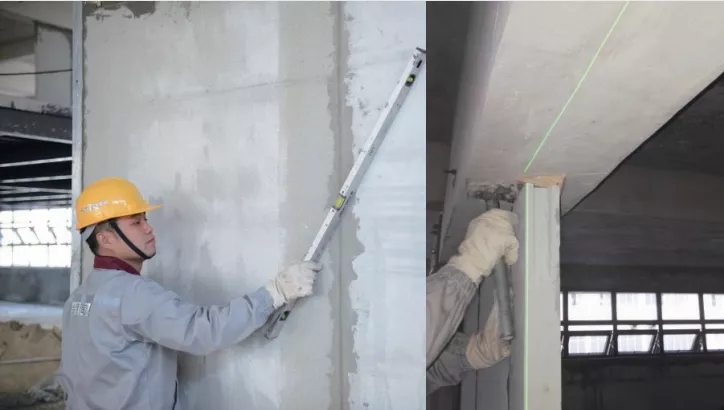

▲弹线定位
使用水平仪和墨斗线弹线器在地面、墙面弹线确定墙板安装边界。同时,在柱面定位卡件安装点;
5、配置粘接剂

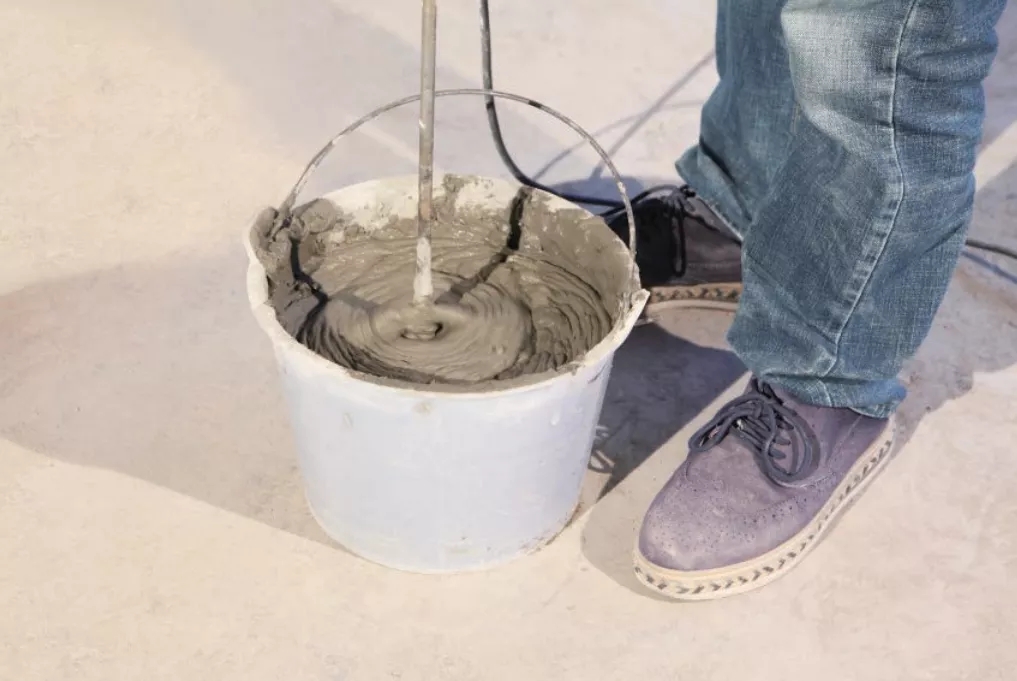

▲搅拌粘结剂
先将所需要的清水倒进搅拌桶内,再倒粘结剂(具体配合比按照粘结剂说明进行配比),然后使用电动搅拌器搅拌至均匀无颗粒、无沉淀的膏糊状、静置数分钟再略搅拌,即可使用(搅拌后的粘结剂宜在2小时内用完);
6、构件定位

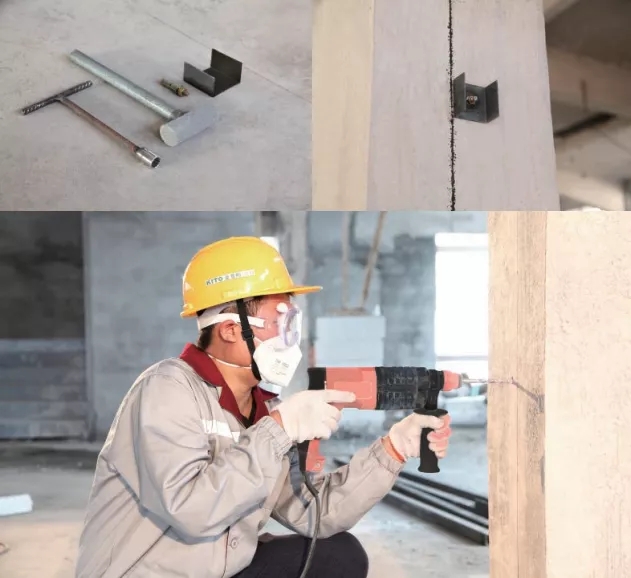

▲构件定位
用冲击钻在主体结构定点位置钻孔,打入膨胀螺栓,用螺母拧紧固定卡件;
7、裁板,钢卡打磨

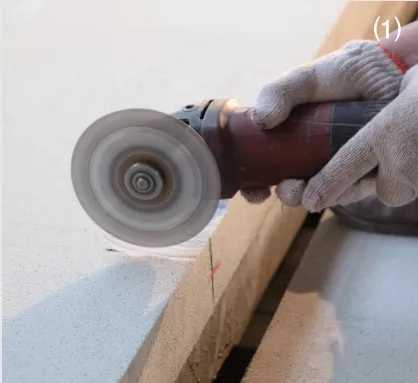

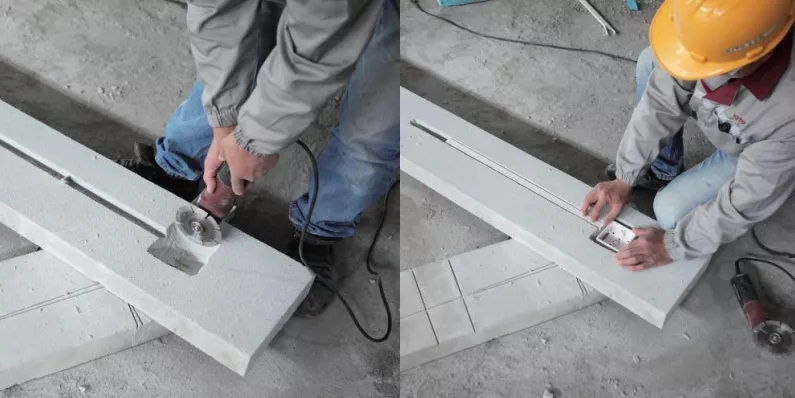

▲板材切割
墙板安装优先选用主规格板材,其他规格可在现场裁切对墙板上将要安装扣件的位置进行打磨,打磨深度2—3㎜;
8、上浆、安装

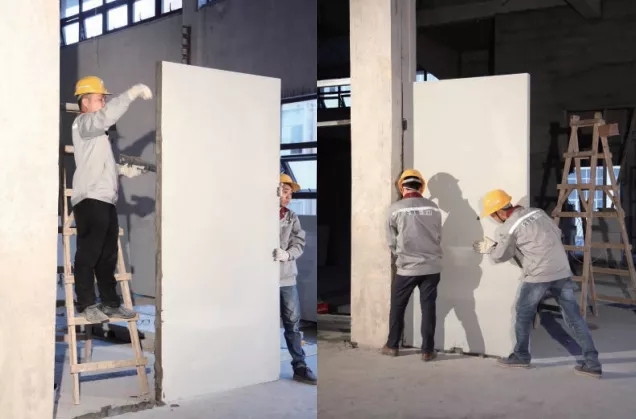

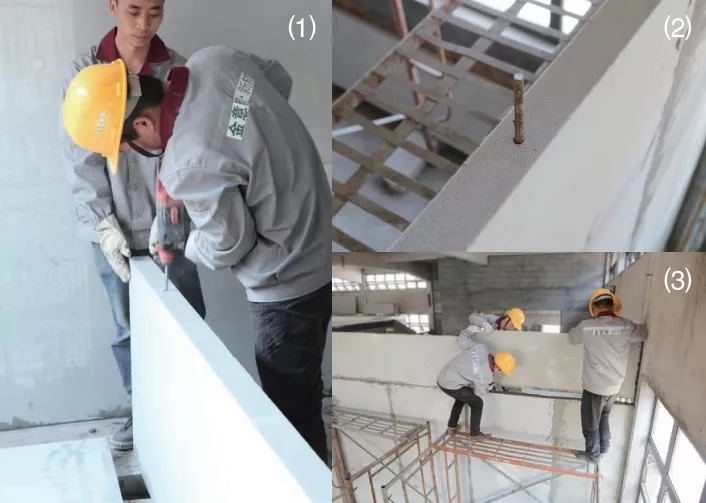

▲上浆 ▲安装

▲使用木楔固定
抹浆前应确保板材干净无污染、无松散物,抹浆应确保满浆。用撬棍将墙板从底部撬动并上下撮动,使板与板之间靠紧及使粘结剂从接缝挤出,以保证板与板之间接缝饱满,然后刮去溢出墙板面的浆料,最后用木楔固定;
9、平直、垂直校正

▲平整度检查
使用直靠尺和激光水平仪检查墙板平直和垂直度;
10、填缝

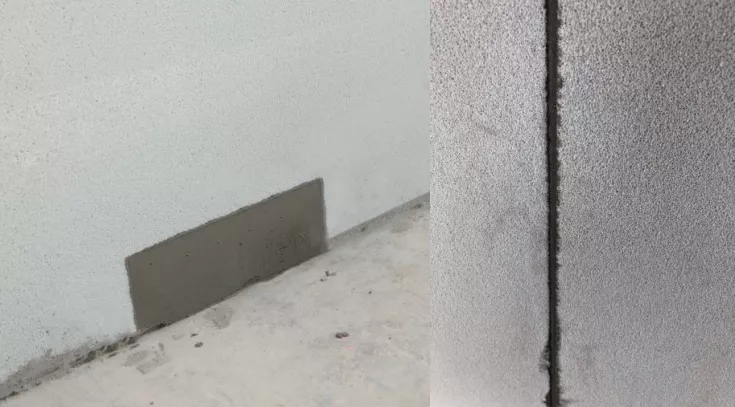

▲填缝

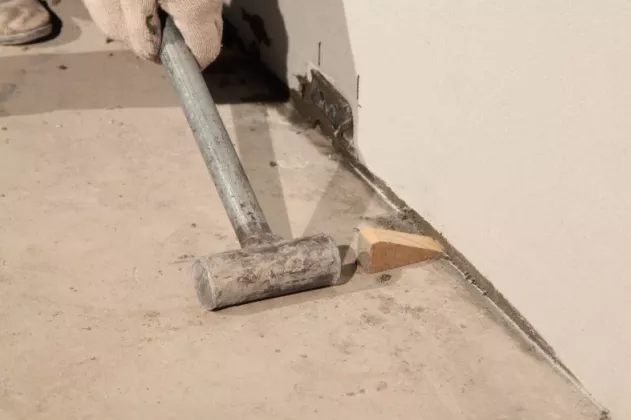

对墙板拼缝和卡件槽口位置作适当修补处理,抹除余浆并上填缝浆,保证无松动和虚粘现象;
注意:确保板与板之间接缝平整度误差小于2㎜(确保抹灰的要求)。
11、二层接板安装

▲二层接板安装
在上下层板定位点分别钻孔、灌浆,下层板孔插入钢筋,施工人员对准孔位安装上层板;
注意:二层及以上墙板安装须在下层墙板粘接材料凝固风干后进行。
12、构造钢梁钢柱

▲焊接钢筋、钢片
当需要设置构造钢梁、钢柱时,可在钢管上焊接钢筋或钢片,墙板对应位置钻孔或开槽灌浆;

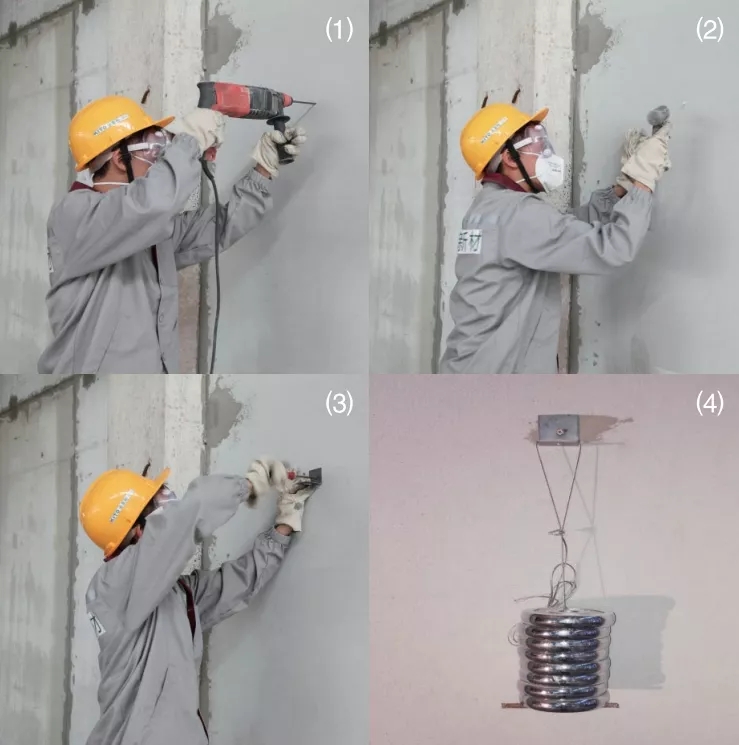

13、墙上钉挂重物

▲钉挂重物施工步骤
施工步骤:
(1)钻孔;
(2)打入胶粒;
(3)放螺钉和挂钩并拧紧;
(4)挂吊重物;
14、开槽

▲开槽、放入线盒
使用专用开槽器在板面开槽,放入线槽线盒并用粘结剂填实;
15、自检并清理施工现场

▲干净的现场
墙板固定安装完成后,使用靠尺、塞尺检查垂直度、平整度,出现偏差的应及时进行调整,确保无误后,清理好落灰及施工现场。
以上就是发泡陶瓷隔墙板的施工流程了,发泡陶瓷隔墙板作为装配式建筑非承重墙材料是再好不过的选择了,装配式施工方式,其施工难度很低,施工速度也很快,并且施工质量也能得到很好的控制。
